Přístavba a nástavba základní školy
17.9.2025
Od 16. 9. je schváleno užívání čtyř nových učeben s vybudovaný bočním vstupem. Počítá se s tím, že fasáda bude dokončena do konce měsíce.
25. 8. 2025
Práce na přístavbě a nástavbě školy pokračují podle aktuálního harmonogramu. V současnosti se předpokládá, že kolaudace by mohla proběhnout v polovině září.
Již na začátku září by měla být stavba ve stavu, který umožní požádat o prohlídku k předběžnému užívání nových prostor. Díky tomu by mohly být čtyři nové učebny využívány ještě před dokončením celé stavby.
V souvislosti s dokončovacími pracemi jsou připravena i provizorní řešení pro zajištění výuky. Jedna učebna bude dočasně umístěna v prostorách bývalé sborovny, druhá pak krátkodobě v rámci jídelny, aby výuka mohla probíhat přímo v areálu školy.
Současně se řeší také bezpečnost v okolí školy, jelikož stavební práce budou po zahájení školního roku ještě částečně pokračovat, zejména v oblasti venkovních úprav. Přijímána jsou proto opatření, která zajistí bezpečný pohyb dětí v areálu i jeho okolí.
12. 8. 2025
6. 8. 2025
Byla zahájena další etapa stavebních prací. Na stavbu byly přivezeny první panely dřevostavby a byla zahájena příprava na montáž. V průběhu tohoto týdne i týdne následujícího bude probíhat samotná montáž konstrukce.
Po jejím dokončení se plynule naváže na dokončovací práce. Bude se realizovat elektroinstalace, rozvody vody a odpadu, osazení oken a dveří apod. Následovat budou také vnitřní obklady, malby, pokládka podlahových krytin, montáž osvětlení, sanitárního vybavení a napojení na stávající technickou infrastrukturu školy.
Celý projekt zatím probíhá podle plánovaného harmonogramu.
15. 7. 2025
Na konci června 2025 byly zahájeny stavební práce na nové přístavbě základní školy. V současné chvíli jsou téměř dokončeny veškeré přípravné práce a probíhá závěrečná fáze zakládání stavby.
Betonáž základové desky je naplánována na 17. července 2025. Následně, koncem července, bude zahájena montáž dřevostavby.
Současně v týdnu od 21. července započnou práce na vybudování bočního únikového východu ve stávající budově školy, který je důležitou součástí celkové rekonstrukce a modernizace areálu.
Stavební práce zatím probíhají dle plánovaného harmonogramu. Dokončení a uvedení přístavby do provozu se očekává v polovině září 2025.
Děkujeme všem za trpělivost a podporu během realizace.
27. 6. 2025
Po vydání pravomocného stavebního povolení došlo k upřesnění některých technických a provozních požadavků ze strany Hasičského záchranného sboru, které nebyly součástí původní dokumentace pro stavební povolení. Z tohoto důvodu jsme uzavřeli dodatek ke smlouvě, který tyto nové skutečnosti zohledňuje.
Prováděcí dokumentace bude zhotovitelem odevzdávána postupně dle jednotlivých stavebních etap. S ohledem na nutnost dodržet schválený časový harmonogram jsme rozhodli, že realizace toalet bude přesunuta do 2. etapy výstavby.
Toto opatření nám umožní i nadále dodržet plánované termíny a především zkolaudovat přístavbu čtyř nových učeben do konce srpna 2025, tedy včas před zahájením nového školního roku.
5. 6. 2025
Ve středu 4. června 2025 jsme obdrželi oznámení o nabytí právní moci povolení stavby. To znamená, že se celý projekt posouvá do další fáze a v následujícím týdnu by měly začít první přípravné práce v terénu.

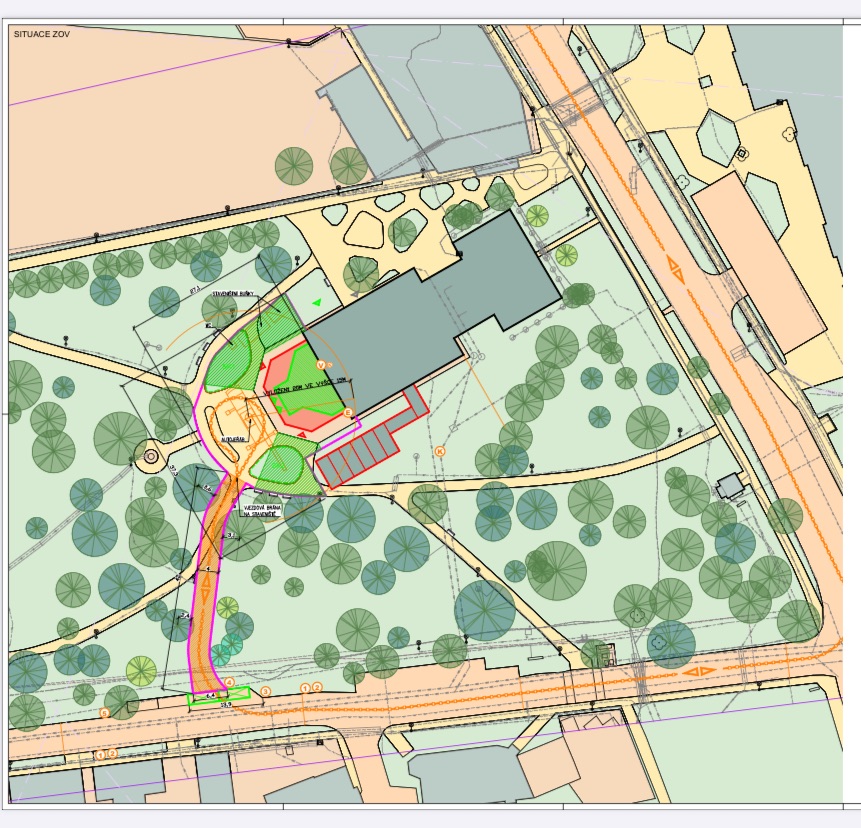

V rámci těchto prací bude nejprve vybudována přístupová cesta, která povede z ulice Za Kovárnou směrem ke škole. Tato cesta umožní vjezd stavební techniky a bezpečný pohyb po staveništi během realizace celé stavby

2. 4. 2025
Výběrové řízení na realizaci projektu přístavby a nástavby základní školy Kutnohorská 36 bylo úspěšně ukončeno. Práce budou probíhat dle schváleného harmonogramu. V červnu je plánováno odstranění stávajícího ateliéru, přičemž samotná přístavba by měla být realizována během letních prázdnin.
Současně probíhá jednání o možných záložních variantách pro zajištění provozu školy. Jednou z nich je i dočasná kontejnerová přístavba, pro kterou již byla zpracována projektová dokumentace a podána žádost o realizaci.
4. 12. 2024
Bylo vypsáno výběrové řízení formou Design & Build (D&B), které spojuje fázi návrhu a výstavby do jednoho procesu. Do návrhu smlouvy byla zahrnuta motivační bonifikace pro zhotovitele v případě, že se podaří zkolaudovat první etapu projektu do srpna 2025 a druhou etapu do srpna 2026.
Součástí výběrového řízení je také dokumentace pro stavební povolení, která byla již odevzdána a tvoří přílohu zadávací dokumentace. Na projekční práce se podařilo získat dotaci od Magistrátu hlavního města Prahy (MHMP) ve výši 4 000 000 Kč. Zároveň městská část podala žádost na MHMP o poskytnutí dotace ve výši 20 000 000 Kč na realizaci první etapy projektu.
24. 9. 2024
Přístavba a nástavba ZŠ Dolní Měcholupy byla projednána na 17. zasedání ZMČ.
Aktuální stav projektu:
- V současné době je uzavřena smlouva na vypracování dokumentace pro povolení stavby.
- Stavební část dokumentace je již odevzdána a probíhá dopracování energetického štítku (PENB) a požárně bezpečnostního řešení (PBŘ). Tyto části by měly být odevzdané do konce září 2024.
- Vypsání výběrového řízení formou D&B je připraveno a mělo by být vypsáno začátkem října 2024. Čeká se na dokončení návrhu smlouvy a dokumentace pro stavební povolení, která bude přílohou výběrového řízení.
- Na projekční práce jsme získali dotaci od Magistrátu hl. m. Prahy ve výši 4.000.000 Kč.
- Navíc je zde možnost získání dotace z programu ENERGOV 30, která pokryje 25–40 % nákladů, pokud při projektu dosáhneme úspory energie alespoň o 30 %. Aktuálně čekáme na vypracování PENB, aby bylo možné tuto dotaci zohlednit.
Spolupráce a podpora:
Spolupracujeme s Odborem energetického a finančního managementu MHMP, který nám poskytuje metodickou podporu a pomáhá zajistit, aby projekt probíhal v souladu s harmonogramem.
Projekt „kontejnerových“ učeben:
Proběhla schůzka s projektantem ohledně přístavby kontejnerových učeben, a byly zaslány potřebné podklady. Nyní čekáme na cenovou nabídku.

24. 6. 2024
Přístavba školy byla projednána na 16. zasedání ZMČ.
Příloha k jednání Zastupitelstva
